班组长只会盯产量不会管指标?这套“日清日高”闭环管控体系让你从救火变防火

2026-07-07



制造业精益管理 · 闭环管控实战

班组长只会盯产量不会管指标?
这套"日清日高"闭环管控体系让你从救火变防火

4步搭建班组级指标管控闭环,30天实现质量、成本、效率全面逆转

制造业管理 | 班组建设 | 闭环管控 | 阅读约 8 分钟

你车间的班组长,是不是也在"盲人摸象"?

走进任何一家制造企业的车间,你大概率会看到这样的场景——

班组长老王每天早上 7:50 到岗,第一件事就是看昨晚产了多少件。

"昨晚出了多少?"

"2800 件,差 200 件没达标。"

"怎么差这么多?赶紧追!"

然后一整天,老王就像陀螺一样:催产量、盯进度、抢工时。

到了月底盘点,产量勉强达标,但——

质量不良率超标 3 个百分点
物料损耗高出标准 12%
设备故障停机时间比上月多了 8 小时
员工加班费超预算 15%

老王很委屈:"我天天在车间盯产量,累得够呛,怎么指标还是不达标?"

问题出在哪?班组长只会盯产量,不会管指标。

产量是结果,指标是过程。没有过程管控,结果就是碰运气。

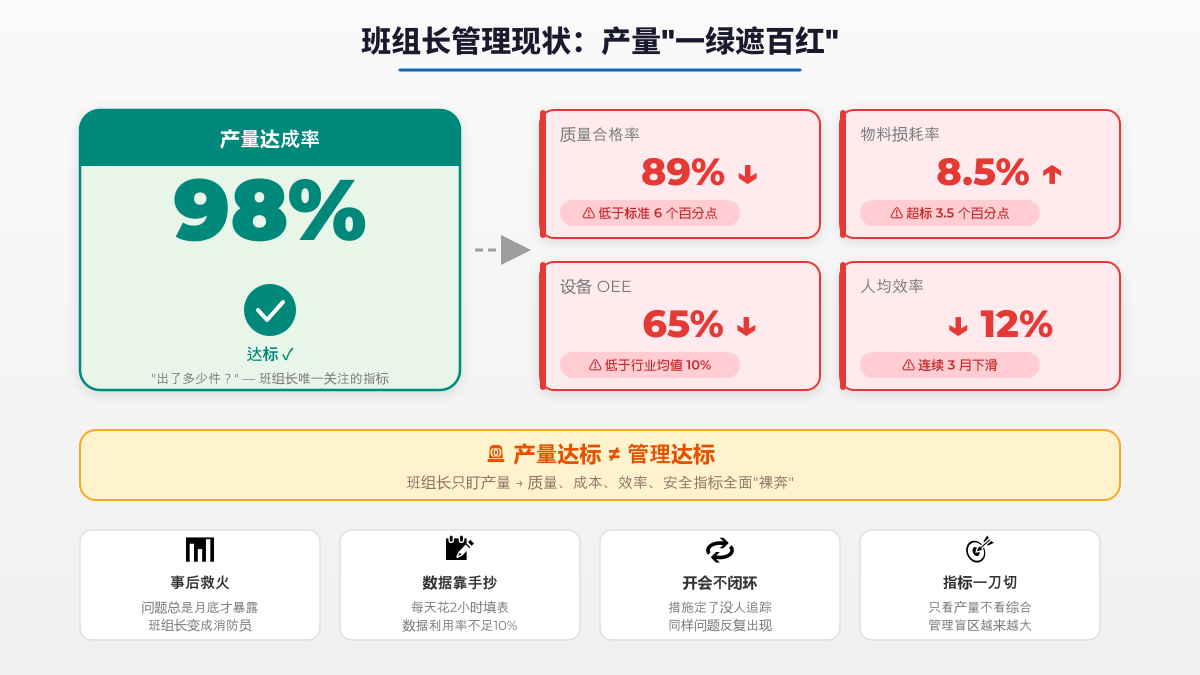

班组长管理现状痛点场景:产量一绿遮百红

班组长管理现状痛点场景:产量"一绿遮百红"

一、班组长管理现状:四大痛点,你中了几个?

痛点 1:只盯产量,指标"一刀切"

班组长把产量当作唯一 KPI,质量、成本、安全、能耗等指标无人问津。产量达标了,但综合指标全面失守。管理变成了"单腿走路"——走得越快,摔得越狠。

痛点 2:事后救火,缺乏过程预警

问题都是"事后发现"——不良品已经流到下道工序,设备已经停机 2 小时,物料已经超耗 15%。班组长变成了"消防员",天天救火,永远救不完。等火烧起来再扑,损失已经造成。

痛点 3:数据靠手抄,分析靠经验

很多车间还在用纸质报表记录数据,班组长每天花 1-2 小时填表,但数据填完就束之高阁,从未被用于分析和改善。所谓的"经验",不过是把昨天的错误重复了 365 天

痛点 4:开了会不追踪,定了措施不闭环

每日班前会开了,问题列了一堆,改善措施也定了。但到了第二天,没人追踪执行情况,问题原封不动地重复出现。开会 ≠ 管理,定了 ≠ 做到了。

这四个痛点的共同根源是:缺少一套"日清日高"的闭环管控机制——当天的问题当天发现、当天分析、当天改善,每天比昨天进步一点点。

二、日清日高闭环管控:让班组长从"盯产量"变"管指标"

什么是"日清日高"?

日清:每天对当日各项指标进行清算,做到"当天的问题当天发现、当天分析、当天改善"。

日高:在日清的基础上,每天比昨天进步一点点,实现持续改善和指标提升。

核心理念:不积跬步无以至千里,不抓日清无以谈管理。

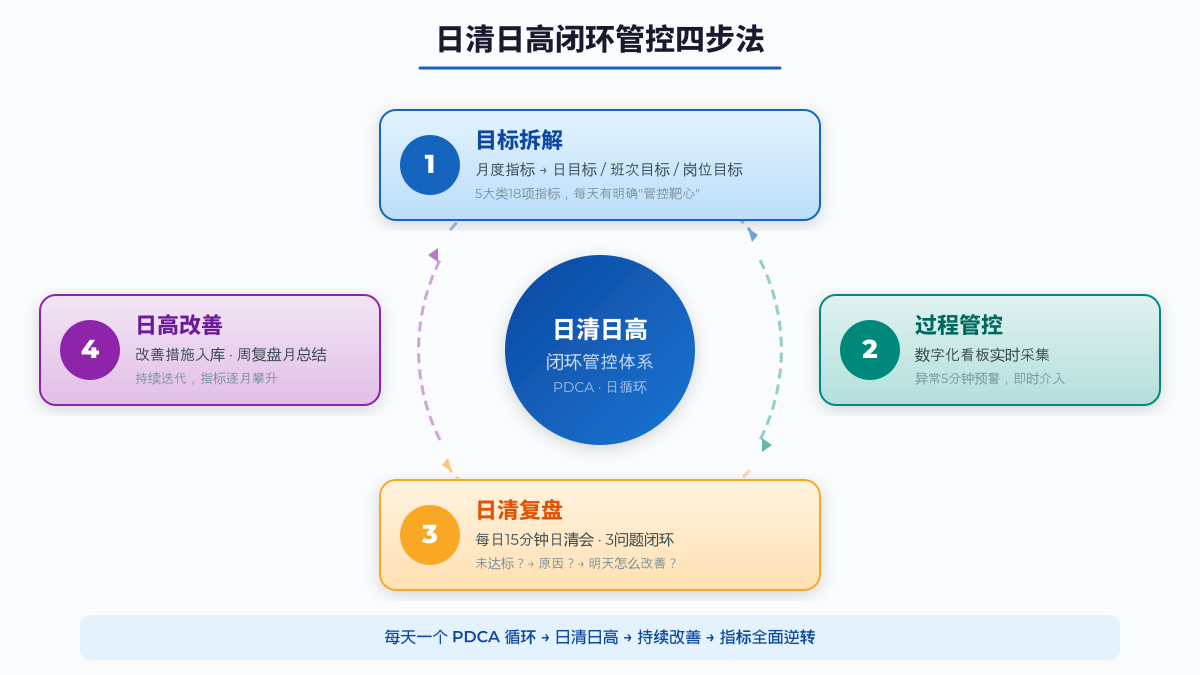

日清日高闭环管控四步法框架图

 日清日高闭环管控四步法框架图

第一步:目标拆解——把月度指标分解到每天、每班、每岗位

质量、产量、成本、安全、能耗五大类指标,从月度目标拆解到日目标、班次目标,让班组长每天有明确的"管控靶心"。

关键动作:建立"指标树"——公司级月度目标 → 车间级周目标 → 班组级日目标 → 岗位级班次目标。每一层都有明确的责任人和达成标准。

第二步:过程管控——实时采集数据,异常即时预警

通过数字化看板或巡检终端,实时采集关键指标数据。一旦偏离目标值,系统自动预警,班组长在 5 分钟内即可介入处理,而不是等到月底才发现。

关键动作:设定三级预警阈值——绿色(正常)、黄色(偏离 5%)、红色(偏离 10%+)。黄色自动通知班组长,红色自动升级到车间主任。

第三步:日清复盘——每日班后会,3 个问题闭环

每日召开 15 分钟日清会,聚焦三个问题:

日清会 · 三问

① 今天哪些指标未达标?
② 原因是什么?(5Why 分析法,追到根本原因)
③ 明天怎么改善?(明确责任人 + 完成时限)

日清会的核心不是"开会",而是"闭环"——每个问题都必须有改善措施、有责任人、有时限,第二天追踪执行结果。

第四步:日高改善——日积月累,持续提升

将每日改善措施纳入"改善库",每周复盘一次,每月总结一次。持续迭代,让指标逐月攀升。

关键动作:建立"改善积分制"——每项有效改善积 1-5 分,月度排名前三的班组给予奖励。让改善变成习惯,让习惯变成文化。

日清日高不是给班组长增加负担,而是给班组长装上"管理仪表盘"——每天知道该盯什么,实时知道哪里出问题,当天问题当天解决,每天进步一点点。

三、实战案例:某汽车零部件企业 30 天指标全面逆转

看"日清日高"体系如何让班组长从"产量盯梢员"升级为"指标管控者"

客户背景

某汽车零部件制造企业,年产 300 万件精密零部件,车间班组 12 个,班组长平均任职 3 年。企业面临"产量达标但综合指标失守"的典型困境。

客户痛点

1. 产量达成率 92%,但质量合格率仅 89%(行业平均 95%),客户投诉率居高不下
2. 月度物料损耗率 8.5%(标准 5%),真金白银白白浪费
3. 班组长每天填表 2 小时,数据利用率不足 10%,报表沦为"纸上功夫"
4. 设备 OEE 仅 65%,低于行业平均 75%,设备潜能严重浪费

实施方案

引入"日清日高闭环管控体系",分三阶段实施:

第一阶段 · 第 1-7 天

指标拆解与看板部署

  • 5 大类 18 项指标拆解到日 / 班次
  • 部署数字化看板,实时展示
  • 班组长指标管控培训

第二阶段 · 第 8-20 天

日清机制建立

  • 每日 15 分钟日清会
  • 3 问题闭环 + 5Why 分析
  • 异常预警机制,5 分钟响应

第三阶段 · 第 21-30 天

日高改善迭代

  • 改善措施入库,每周复盘
  • 改善积分制落地
  • 班组长管理能力专项培训

成果价值

实施 30 天后,关键指标全面逆转:

核心指标 实施前 实施后 变化幅度
产量达成率 92% 98% ↑ +6%
质量合格率 89% 96.5% ↑ +7.5%
物料损耗率 8.5% 5.2% ↓ -3.3%
设备 OEE 65% 78% ↑ +13%
班组长填表时间 2 小时/天 0.5 小时/天 ↓ -75%

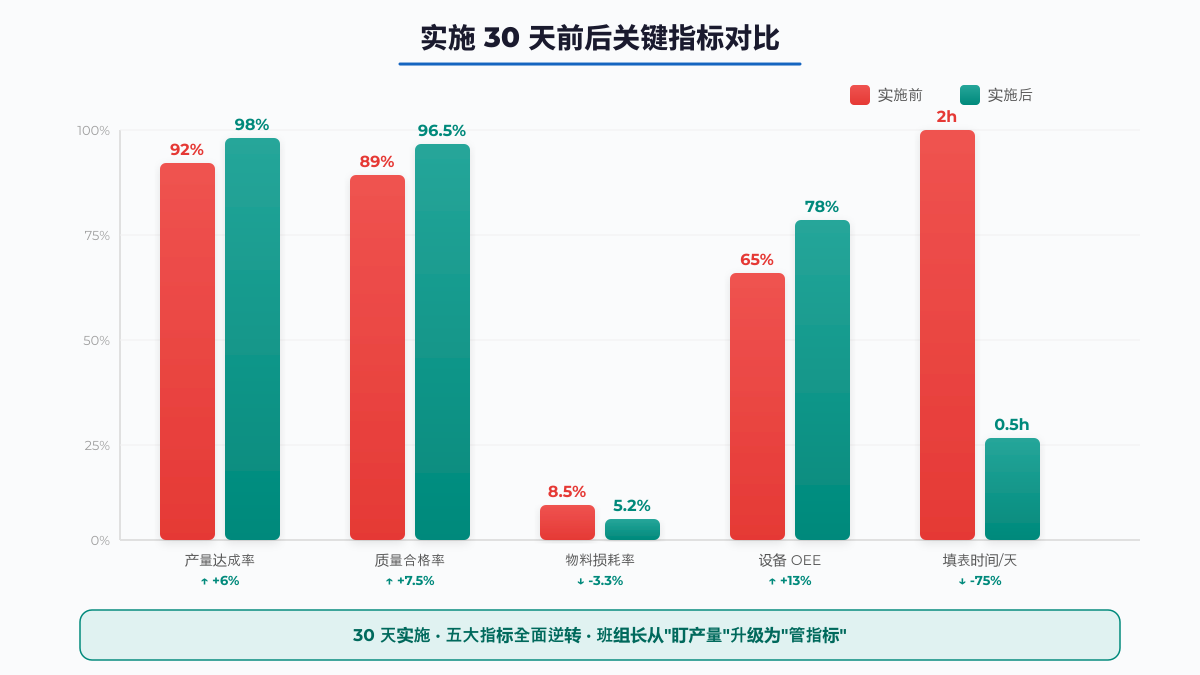

实施30天前后关键指标对比数据图表

实施前后关键指标对比数据图表

班组长从"产量盯梢员"变成了"指标管控者",车间管理从"事后救火"变成了"事前预防"。同样的班组、同样的设备、同样的人,因为管理机制的升级,30 天内实现了指标全面逆转。

四、别让班组长再用"蛮力"管车间

传统车间管理靠的是班组长个人的"拼命三郎"精神——人在车间就在,人不在车间就乱。

但人的精力是有限的。靠蛮力管理,产量也许能达标,但质量、成本、效率的综合指标永远在"裸奔"。

日清日高闭环管控体系,本质上做的是三件事:

价值一

让班组长知道该盯什么

通过目标拆解,把"月度大目标"变成"每日小目标",班组长每天有明确的管控靶心,不再眉毛胡子一把抓。

价值二

让班组长实时知道哪里出问题

通过过程管控和预警机制,问题在"发生"时就被发现,而不是在"恶化"后才暴露。5 分钟响应 vs 月底才发现,差距是 30 天的损失。

价值三

让班组长当天问题当天解决

通过日清复盘和日高改善,每个问题都有闭环——有措施、有责任人、有时限、有追踪。不再是"开了会就等于解决了"。

从"盯产量"到"管指标",差的不是能力,是机制。给班组长一套好的管控体系,他们比你想象的更优秀。

从今天开始,让班组长从"盯产量"升级为"管指标"

✓ 《日清日高闭环管控实施手册》
✓ 5 大类 18 项指标拆解模板
✓ 日清会标准流程与话术
✓ 数字化看板搭建指南
